央視網音訊:“寧電入湘”工程作為“西電東送”的重要組成部分,是我國“十四五”電力開展規劃的要點項目,是我國首條獲批的以運送“沙戈荒”風電光伏大基地新動力為主的特高壓輸電通道。自6月29日清晨圓滿完成168小時試運轉后,又經過一個多月運送最高功率達400萬千瓦的電后,8月20日,寧夏至湖南±800千伏特高壓直流輸電工程正式投產送電。
“寧電入湘”架起空中電力綠色“高速路”
經過兩年的建造,8月20日,±800千伏特高壓直流電將正式向湖南運送,意味著來自塞上的綠電、清潔電將從這兒聚集動身。
這兒雖然是待電區,可是現場仍然能聽到啪啪的聲響,工作人員介紹這便是特高壓電輸電的聲響。從寧夏到湖南輸電只需要0.005秒,淺顯講便是二百分之一秒,也便是說連一眨眼的時刻都用不上,就可跨過上千公里直通湖南。

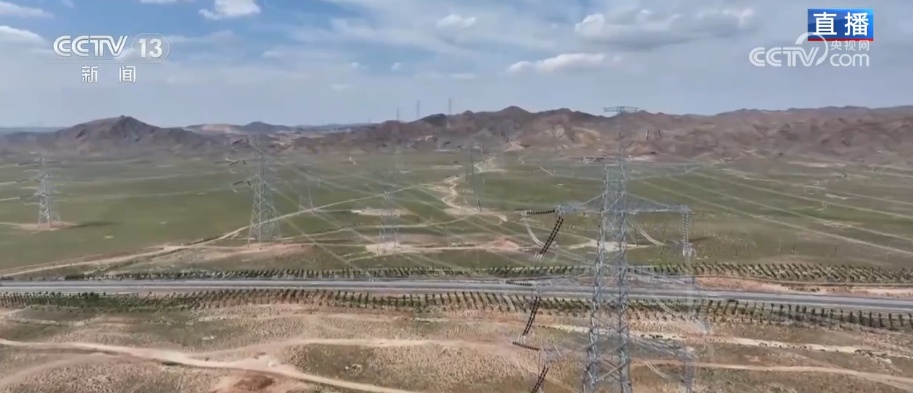

這條“電力高速路”是一條首要用來運送沙漠、戈壁和荒漠區域風電和光伏電的特高壓線路。這條“電力高速路”把西北和湖南緊緊相連。說得更直白點,就像一條看不見的高速公路,一端在寧夏中衛,另一端銜接湖南衡陽。
寧夏一塊板湖南兩度電 “光”映塞上亮三湘
風能、太陽能在我國動力轉型中扮演重要人物,寧夏經過在沙漠、戈壁、荒灘等區域大力開展清潔動力工業,不斷助力動力綠色開展。咱們印象中的沙漠是不是荒無人煙、寸草不生?實踐中的沙漠并非都是如此。

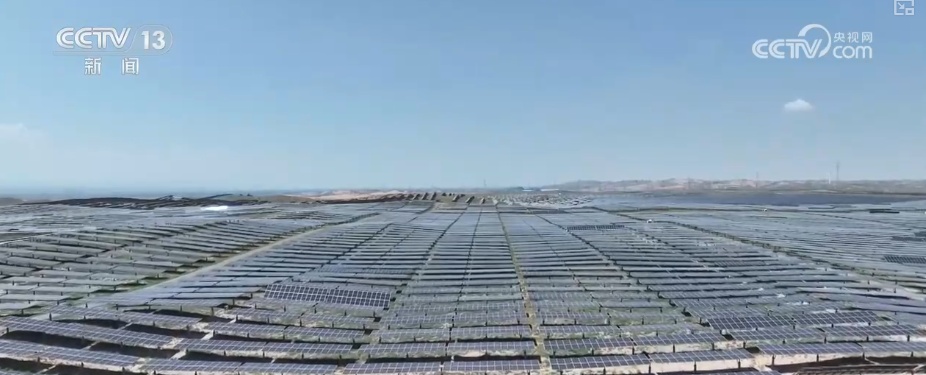

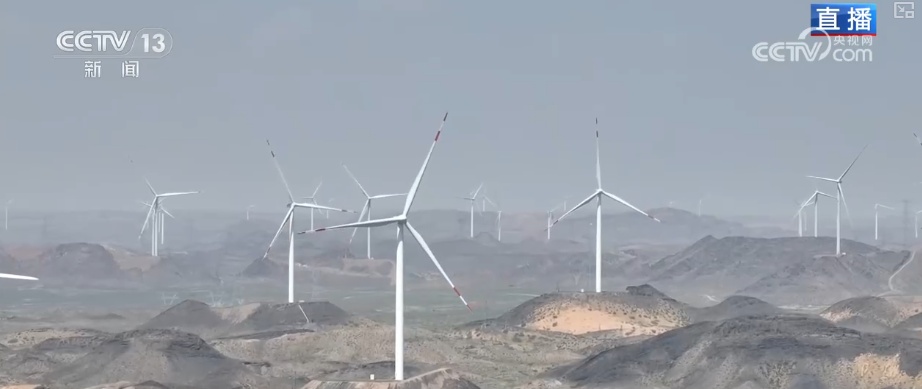

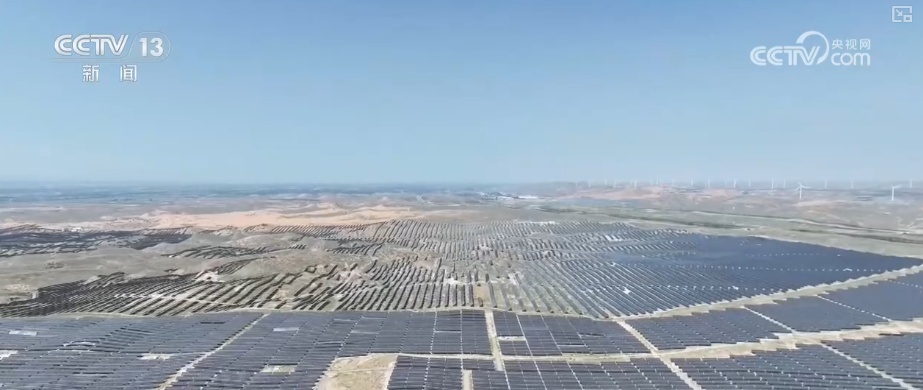

在不遠處的騰格里沙漠,能夠看到風車在旋轉,還有大片光伏板閃閃發亮,這便是寧夏騰格里“沙戈荒”新動力基地,也是我國第一批千萬千瓦級“沙戈荒”動力大基地,是“寧電入湘”工程的要點配套項目,它就像給清潔動力開了條“綠色通道”。
“寧電入湘”的電是怎樣產生的?便是從這440余萬塊光伏板發出來的,假如依照每天為湖南運送400萬度電,單算光伏相當于200萬塊光伏板產生的電量,簡單說便是寧夏一塊板湖南兩度電。這兒年發電量能夠滿意300萬個普通家庭一年的用電需求。據介紹,從試運轉開端,已累計向湖南運送電量超35億度電,8月20日特高壓直流輸電工程送電后就意味著每年能夠為湖南運送超越360億度的清潔電,其間超越一半是清潔電。
寧夏的“風景”變成了“真金白銀”
對寧夏來說,豐厚的風能和太陽能資源曩昔常常“發得出電,卻難以輸出去”。現在,經過這條特高壓線路,把風能和光伏發電變成實踐收益,一起也帶亞洲日韓夜晚在線動了新動力工業鏈。“寧電入湘”不僅是一條輸電通道,更是一條“共贏之路”。它讓西部豐厚的風景“活”起來,也讓中東部的用電更綠色,老百姓也能感遭到清潔動力帶來的實實在在的優點。下次您開空調、吹電扇時,或許用的便是寧夏沙漠里的“綠電”。

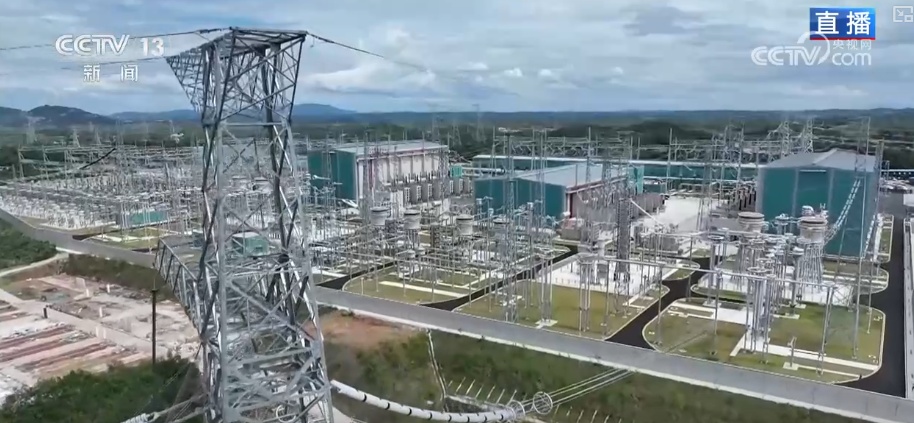

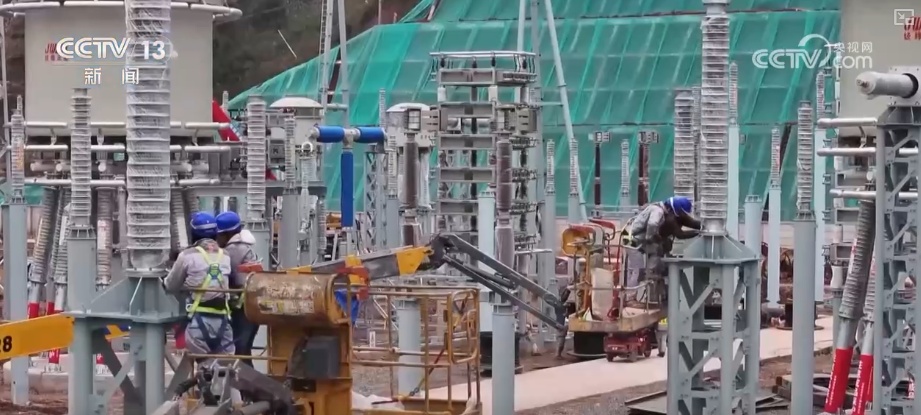

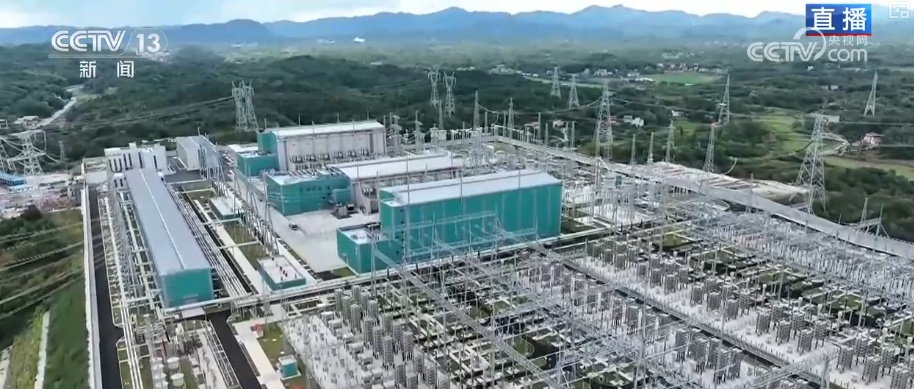

特高壓電跨過千里 衡陽換流站正式投產送電
“寧電入湘”工程起于寧夏回族自治區中衛市中寧換流站,這條動力通道還途經寧夏、甘肅、陜西、重慶、湖北、湖南六地,終究抵達湖南衡陽換流站。
紅外熱像儀視角下的“電力高速路”
“滋滋”的輸電聲代表了換流站現已帶電運轉,并投入使用。
在運送寧電的最終一座鐵塔上撐起的兩條線便是“電力高速路”。這是8月19日下午3時最熱時段,工作人員用紅外熱像儀拍照的畫面。

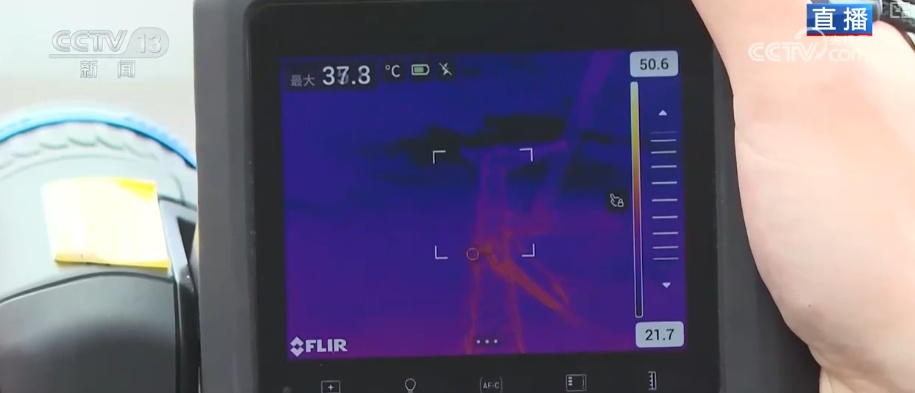

紫紅色勾勒出鐵塔和線路的形狀,測得電線的溫度是36.6和37.1度,和衡陽野外的溫度根本共同。可是,這是在特高壓帶電運轉的狀況,線路要經過5000安電流,還被太陽暴曬的情況下產生的。線路沒有過熱,溫度和環境溫度共同,這說明這套特高壓直流輸電工程線路損耗是極小的。
1秒送1111度電 可供一家三口用3個半月

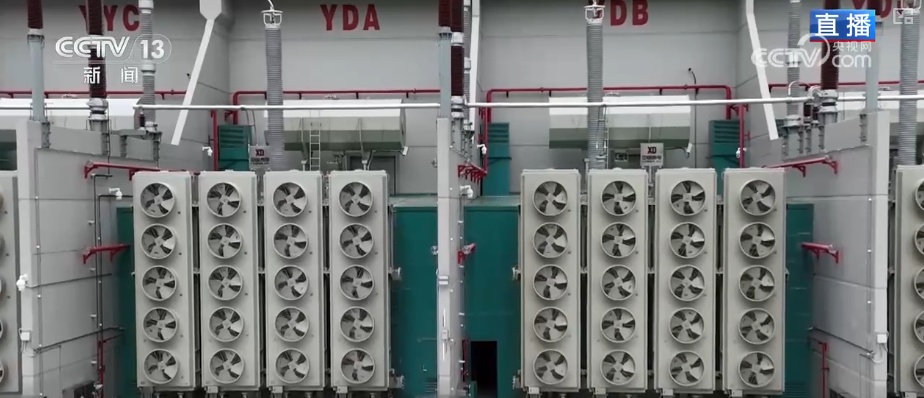

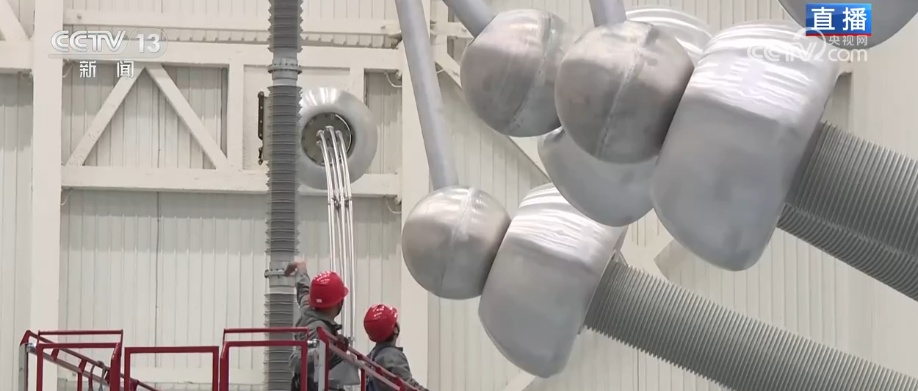

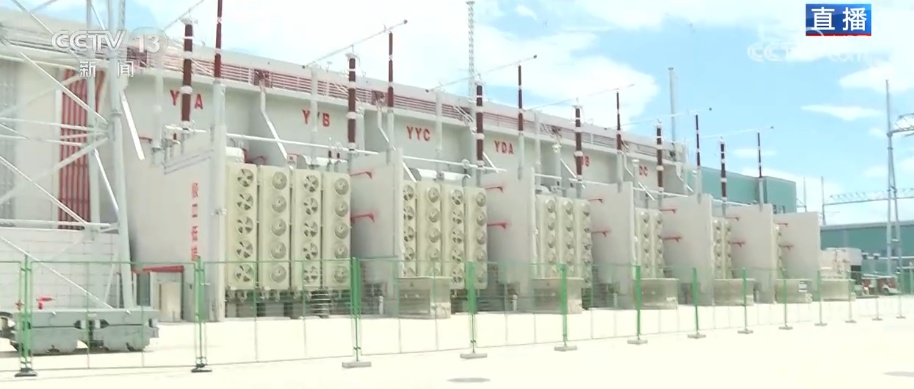

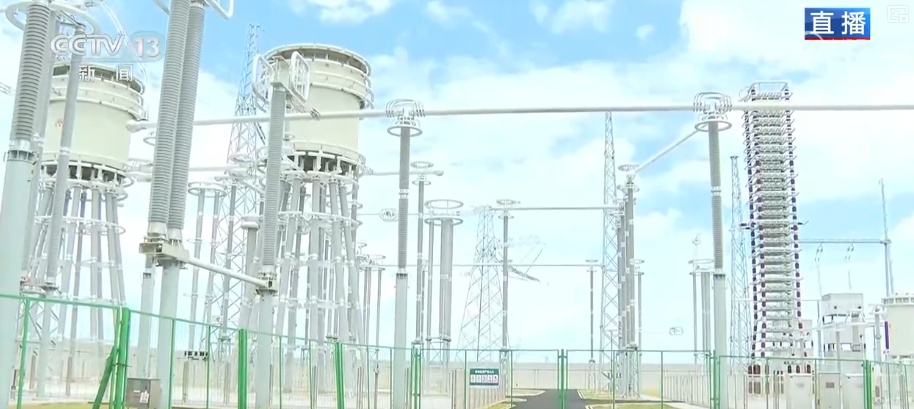

跨過1616公里的寧電到了湖南,怎樣送到千家萬戶?首要是換流,這一排帶有電扇運轉的咱們伙便是換流變壓器,±800千伏的直流電經過閥廳、換流變壓器組成的逆變回路,首要變為500千伏的溝通電,經過綠色的廠房和2個50米高的構架接入湖南主電網。接下來,就會運送到像衡陽、郴州、永州等當地。
再接下來,依據電網散布和用電需求,進一步降為220千伏、110千伏、35千伏、10千伏之后,最終降為合適咱們家用380伏或220伏,就能夠進入千家萬戶。現在,正在運轉的是±400千伏雙極低端直流體系,就在眨眼的一秒鐘,從寧夏就運送過來1111度電,按一家三口一個月300度左右的用電量,可供這家人用3個半月。下亞洲日韓夜晚在線一步,等±800千伏雙極高端直流體系運轉后,1秒鐘送來的電量就可供一家三口用7個多月。
向“外”發力 構建“兩直兩交”外電格式保供電
這些年,湖南電力共同面對動力稟賦缺乏、電力需求旺盛、保供壓力大的局勢。湖南活躍向“外”發力,現在已構成荊瀟線與瀟江線兩回特高壓溝通,別離與湖北和江西電網聯絡。2017年,投運祁韶直流工程完成了從甘肅酒泉輸電,加上今日投運的中衡直流,現在湖南現已構成了“兩直兩交”的外電格式。除特高壓通道外,湖南電網還經過葛崗線等3回500千伏線路與湖北電網聯絡。現在,外來電供給了湖南四分之一以上的電力,為湖南保電的有力支撐。
“十四五”期間我國特高壓工程加速建造
“寧電入湘”工程是我國“十四五”電力開展規劃的要點項目。“十四五”以來,我國的特高壓工程正加速建造,有力推動了我國動力開展“向綠而行”。
2025年以來,隴電入魯工程、疆電入渝工程,包含8月20日投產送電的寧電入湘工程相繼投運。“十四五”以來,國家電網現已累計建成投產特高壓工程線路長度超1.8萬公里。到現在,累計建成投運特高壓工程41項,跨省跨區輸電才能超越3.5億千瓦,較“十三五”末的2.7億千瓦提升了30%。
記者整理發現,以西南區域、沙戈荒區域等清潔動力基地為起點建造特高壓工程,正成為我國電網建造的顯著特點。現在,60%以上的特高壓工程都從清潔動力基地動身。到現在,我國投運的特高壓工程中,接入的新動力規劃已超越13億千瓦。
數據顯現,“十四五”期間,我國特高壓工程總投資超越3800億元,共開工建造了19條特高壓工程。現在,我國特高壓工程總路程已打破5萬公里,相當于繞地球赤道一周多。一張以西北、西南區域為送端,華北、華東、華中為受端,以特高壓電網為主網架、區域間交直流混聯的“西電東送”電網已成形。
